截至12月中旬,墨水湖北路(孟家鋪立交~龍陽大道)工程累計完成施工產值7923萬元。該工程三個施工斷面共計完成樁基139根,各類型承臺17個,橋臺2個,墩柱14個,漢陽大道段混凝土預應力箱梁第二聯及第一聯第一節段也已施工完畢。

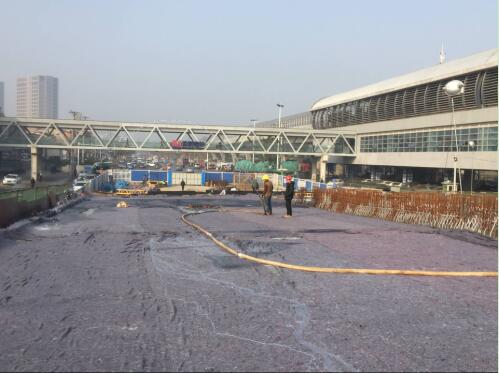

11月中旬以來,墨水湖北路工程漢陽大道段先后完成4根樁基施工,并順利澆筑第一聯箱梁第一節段混凝土。在箱梁混凝土澆筑過程中,項目部采用整平機對箱梁頂面進行整平,確保了混凝土表面振搗的均勻性。此項舉措不僅有效地解決了箱梁頂面局部毛糙不光滑的問題,而且較大地提高了水泥混凝土表面的平整度。與此同時,項目部較好地完成了龍陽湖棧橋段第十五聯墩柱施工計劃,共施工完成樁基11根、承臺施工2個及墩柱3個。此外,玉龍路段地質情況異常復雜,項目部克服重重困難,共施工完成11根樁基、3個承臺及2個墩柱?,F(xiàn)階段,項目部正加快推進第十五聯箱梁支架的槽鋼鋪設及支架搭設工作。
下一步,墨水湖北路工程項目部將加快承臺、墩柱及三個斷面箱梁的施工進度,確保年前完成龍陽湖段鋼棧橋、第十五聯箱梁及漢陽大道段全線施工任務。( 胡晶晶 文/圖)
