        新區總港路工程二標段朝宗門橋鉆孔灌注樁施工完畢
        時間:2016-10-21 來源:原創文章 發布:本站編輯

        2016年6月開工至今,新區總港路工程二標段已順利完成全部軟地基處理及朝宗門橋鉆孔灌注樁施工作業,工程累計完成施工產值約1200萬元。項目部已于10月初著手環湖北路至四新北路排水管道施工。

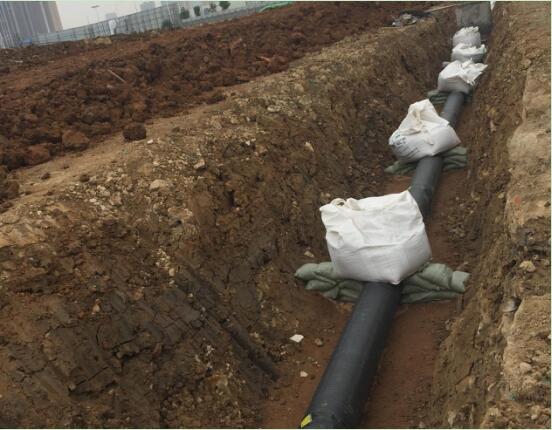

        10月,總港路工程三個工區施工同步推進,其中朝宗門橋橋梁部分已開挖基坑土方850方,開挖并外棄橋臺淤泥300方。與此同時,項目部先后完成16根鉆孔灌注樁及近400方砼澆筑施工,至此,該工程朝宗門橋全部鉆孔灌注樁已施工完畢,項目部正進行0號樁的第三方檢測工作。清幽路至環湖北路段,項目部已完成所有地基處理任務及約2000m預應力管樁施工。環湖北路至四新北路段排水管道施工于月初啟動,現已完成205米污水管施工,項目部正緊鑼密鼓布署剩余管道施工。施工過程中,為確保施工質量,項目部在該斷面增加了井字架,并通過打拔槽型鋼板樁及拉森鋼板樁,及時對管道及已成形路面進行了支護。

        后續,新區總港路工程二標段項目部將快速推進環湖北路至四新北路段雨、污水施工,同時盡快完成朝宗門橋全部灌注樁施工及地基與基礎分部分項驗收工作,為即將開展的橋臺墩臺施工做好充足準備。(天創公司 程思 /圖)
