        火焰溝綜合整治工程Ⅰ標全面開展箱涵施工
        時間:2016-04-21 來源:原創文章 發布:本站編輯

        火焰溝綜合整治工程I標屬于城市環境改善項目,項目完工后將極大改善武漢新區的局部水質,并進一步完善新區的排水系統。自開工以來,該工程施工有序推進,目前項目部正在進行箱涵鋼筋綁扎作業,計劃下月全力進行箱涵施工。

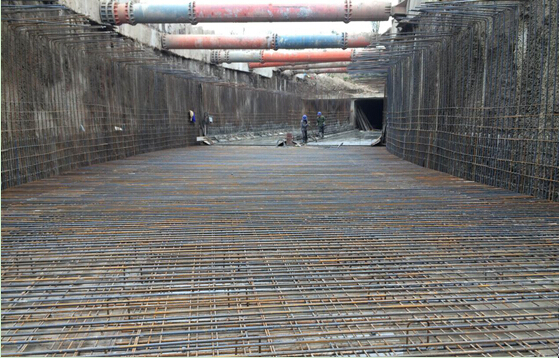

        該工程項目部將全線箱涵劃分為5檔進行施工,為充分利用混凝土的養護間隙,確保施工連續性,項目部于本月首先進行了第1檔及第3檔箱涵澆筑施工,共澆筑混凝土750方,隨后完成第2擋第4擋50米的底板澆注;此外,明渠部分已完成200米開挖任務,該段渣土已全部外運,邊坡兩側共完成400米修整施工。本月雨水天氣影響,該工程進展存在一定滯后,為此,該項目部已安排人員日夜值班,并采取防范措施,確保箱涵施工按計劃進行。

        火焰溝綜合整治工程I標工程接下來將全力展開箱涵第2檔、第4檔及第5檔的鋼筋綁扎及混凝土澆筑施工,預計于5月底前完成全部箱涵施工。(天創公司 劉文杰 文/圖
