自十月初各工區陸續開展輔道瀝青攤鋪施工以來,漢陽大道景觀大道工程輔道施工總體進展順利。該項目十一月完成產值共595萬元,累計產值完成2200萬元。進入十二月以來,該工程已從輔道施工全面轉入機動車道施工。
十一月至十二月,漢陽大道景觀大道項目加大了人、材、機的投入力度。公司從在建項目抽調眾多施工管理人員分配至該項目。特別是在濱江大道至鸚鵡大道段,公司調入眾多施工管理人員及施工機械,工程施工進度明顯加快。

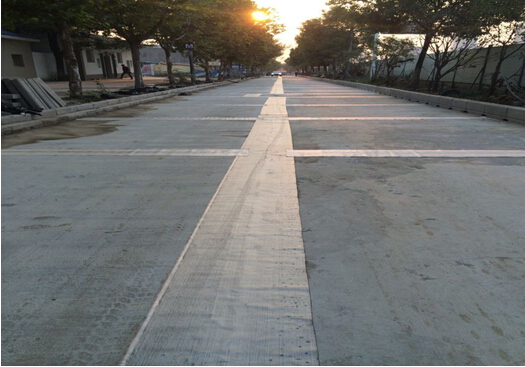

本階段,該工程三環線-龍陽大道段共完成輔道瀝青攤鋪18279㎡,輔道施工基本完成。截至目前,該施工段共拆除機動車道13994㎡,挖棄土方980m³,完成新拆路段碎石基層、混凝土基層13994m³,安砌高站石2130m。
濱江大道至鸚鵡大道段機動車道施工也在如火如荼的進行中。道路方面,該路段共破除砼路面12630㎡,挖棄土方5148m³,完成機動車道碎石基層、水泥混凝土基層13915㎡,安砌站臥石1550m;排水方面,該路段共開挖溝槽3741m³,安裝拖拉管673m,砌筑檢查井41座。
下一步,漢陽大道景觀工程將加緊進度,繼續完成機動車道路面、排水管道及人行天橋樁基的施工。該工程計劃于十二月底前完成濱江大道至鸚鵡大道、三環線至龍陽大道機動車道瀝青的攤鋪工作,盡早實現部分路段開放交通的目標。(天創公司劉慶 文/圖)
